Egy padel pálya kívülről egyszerűnek tűnik: üveg, acél, kék vagy lila műfű. Valójában egy 20 × 10 méteres, több tonnás mérnöki szerkezet, amelynek minden eleme milliméteres pontossággal kapcsolódik a másikhoz. Ebben a cikkben végigvezetjük a teljes építési folyamaton, lépésről lépésre, úgy, ahogyan mi dolgozunk a helyszíneken.
Miért számít, hogyan épül a padel pálya?
A padel pálya élettartamát nem az dönti el, hogy milyen szép a műfű az átadás napján, hanem az, hogy mi van alatta és körülötte. A rosszul kivitelezett alap megsüllyed, az üvegpanelek feszülni kezdenek, és hónapokkal később, látszólag ok nélkül, elrepednek. A hibásan vonalazott műfű hullámosodik, a labda kiszámíthatatlanul pattan, a játékosok pedig elpártolnak. Egy jól megépített pálya ezzel szemben 15-20 évig szolgál, minimális karbantartással.
A folyamat hét jól elkülöníthető lépésből áll. Mindegyiknek megvan a maga időigénye, kritikus pontja és tipikus hibája. Nézzük sorban.
1. lépés: Helyszín, méretek és tájolás
A szabványos padel pálya játéktere 20 × 10 méter, de ennél nagyobb hely kell. A szerkezet körül legalább 50 centiméteres biztonsági és szerelési sávval, a bejárat előtt pedig közlekedő felülettel kell számolni, így a minimális alapterület nagyjából 21 × 11 méter. Több pálya esetén a pályák közötti közlekedő legalább 1,5-2 méter legyen.
- Tájolás: kültéren az észak-déli hossztengely az ideális, így a lemenő nap nem vakítja egyik oldalt sem.
- Szél: a nyitott, szeles helyszíneken az üvegfal mögé szélfogó növényzet vagy kerítés javasolt; a szerkezet statikailag bírja, de a játékélmény romlik.
- Belmagasság fedett térben: minimum 6 méter a pálya teljes területén, ideálisan 7-8 méter.
- Közművek: a világításhoz elektromos csatlakozás (a LED fényvetőknek egyfázisú hálózat is elegendő), a tisztításhoz vízcsatlakozás, a vízelvezetéshez csapadékcsatorna vagy szikkasztó szükséges.
- Megközelítés: az üvegpaneleket és acélelemeket kamion hozza, a beemeléshez teleszkópos rakodógép kell, ezeknek oda kell férniük.
2. lépés: Engedélyek és előkészítés
Magyarországon a kültéri padel pálya önmagában sok esetben nem engedélyköteles építmény, de ez településenként és övezetenként eltér: a helyi építési szabályzat (HÉSZ) határozza meg, mit lehet az adott telken építeni, és mekkora a beépíthetőség. A 4 méter magas üvegfal, a világítóoszlopok és különösen a fedés már engedélyhez vagy legalább bejelentéshez kötött lehet. Ezért az első lépés mindig az önkormányzati főépítésszel vagy az építési hatósággal való egyeztetés.
Az előkészítéshez tartozik a geodéziai felmérés, a talajmechanikai vizsgálat (különösen feltöltött vagy agyagos talajon), a villamos csatlakozási igény bejelentése és a tereprendezés megtervezése. Ez a szakasz jellemzően 2-4 hetet vesz igénybe, és sokszor ez a leghosszabb, pedig egyetlen csavar sem fordul még el.

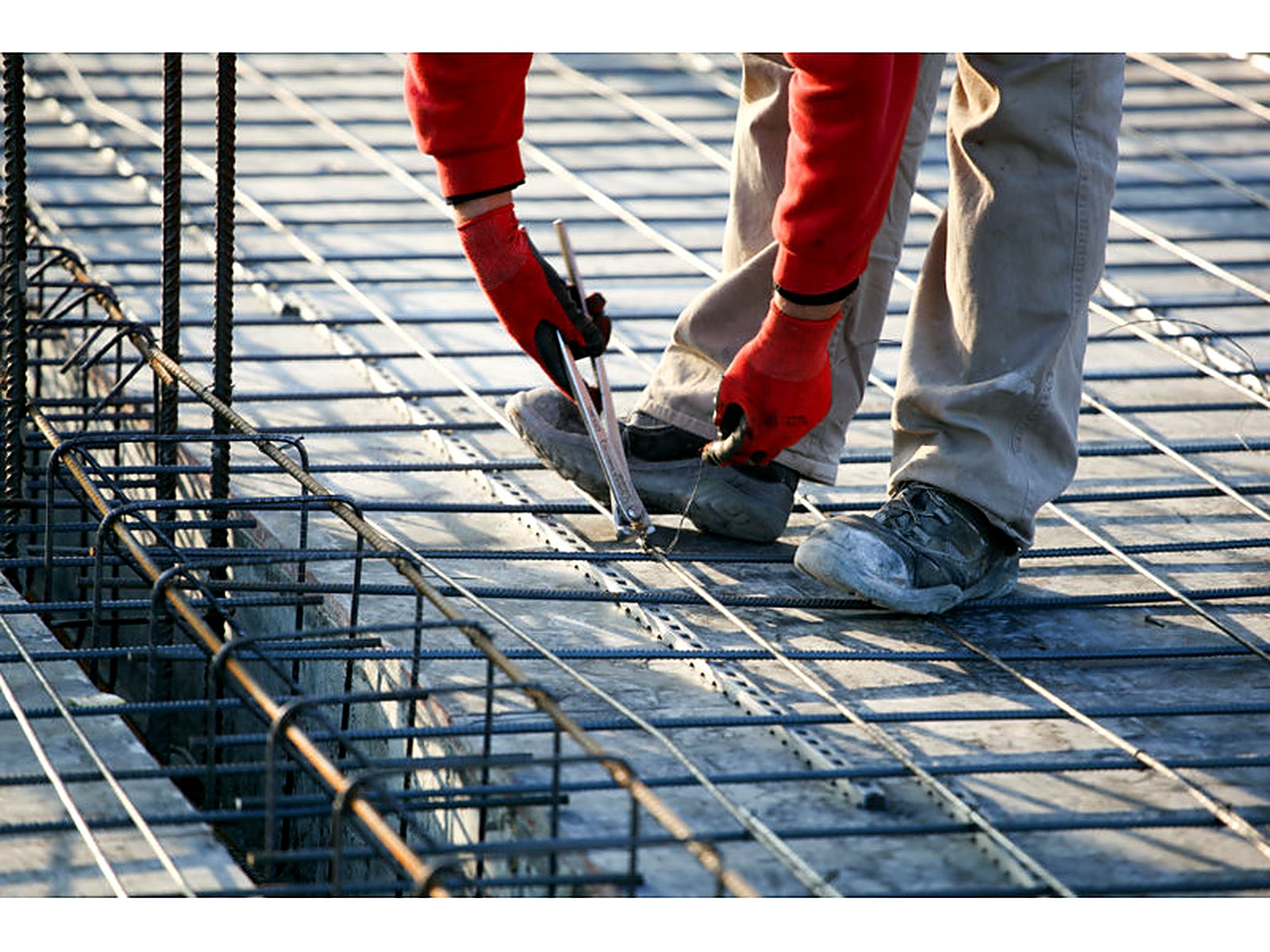

3. lépés: Alapozás, a láthatatlan rész, ami mindent eldönt

A padel pálya alapja egy vasalt betonlemez, jellemzően 15-20 cm vastagságban, tömörített zúzottkő ágyazaton. A lemeznek két dolgot kell tudnia: síknak lennie és elvezetnie a vizet. A két elvárás látszólag ellentmond egymásnak, a megoldás a minimális, 0,5-1 százalékos egyirányú lejtés vagy a perem menti vízelvezető rendszer, kombinálva a vízáteresztő műfűvel.
- Síktűrés: 3 méteres léccel mérve legfeljebb ±3 mm eltérés. Ennél nagyobb hullámosság az üvegpanelekben feszültséget okoz.
- Kötési idő: a beton 28 nap alatt éri el a tervezett szilárdságát; a szerkezet rögzítését legkorábban 7-10 nap után, az üvegezést csak teljes kötés után javasoljuk.
- Horgonyzás: az oszlopok talplemezei vegyi dűbelekkel vagy előre beépített horgonycsavarokkal rögzülnek a lemezhez, a kiosztás a gyártó rajza szerint, milliméteres pontossággal.
- Alternatívák: aszfaltburkolat vagy pontalapos kialakítás bizonyos esetekben megfelelő lehet, de a betonlemez a legtartósabb és legpontosabb megoldás.

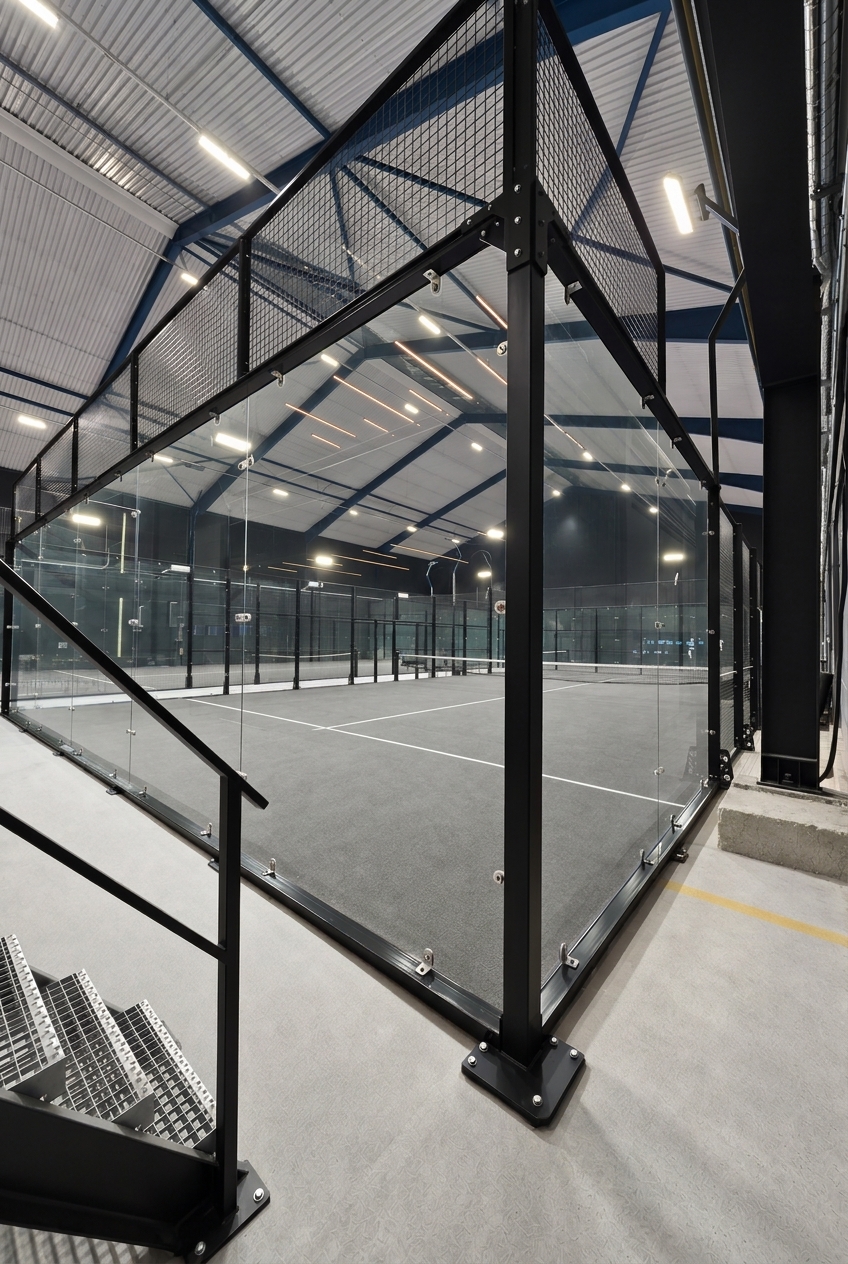

4. lépés: Acélszerkezet és üvegfalak szerelése

A szerkezet horganyzott, porszórt acélból készül. Először az oszlopok kerülnek a helyükre és kapják meg a végleges függőlegességet, ezután a hálós falelemek és a merevítő keretek. Csak ezt követi az üvegezés: a 10 vagy 12 mm vastag edzett biztonsági üveg panelek jellemzően 3 × 2 méteresek, és egyenként 150-180 kilogrammot nyomnak. Egy pálya 18-20 panelje együtt közel három tonna üveget jelent.
Az üvegpaneleket vákuumos üvegemelővel és teleszkópos rakodógéppel emeljük a helyükre, majd rugalmas alátétekkel, meghatározott nyomatékkal rögzítjük. A panelek között 5-8 mm-es dilatációs hézag marad, hogy a hőtágulás és a szerkezet mozgása ne okozzon feszültséget az üvegben. Egy gyakorlott, 4-5 fős csapat kültéri pályát 3-5 munkanap alatt szerel össze.
5. lépés: Műfű fektetése

A padel műfű 12 mm szálmagasságú, texturált monofilament sportburkolat, amely 4 méter széles tekercsekben érkezik. A fektetés az alap teljes kitakarításával és portalanításával kezdődik, majd a tekercseket kiterítjük, 24-48 órát pihentetjük, hogy a szállítási feszültség kiengedjen, és csak ezután illesztjük őket össze. Az illesztések alá fektetőszalag kerül, kétkomponensű ragasztóval.

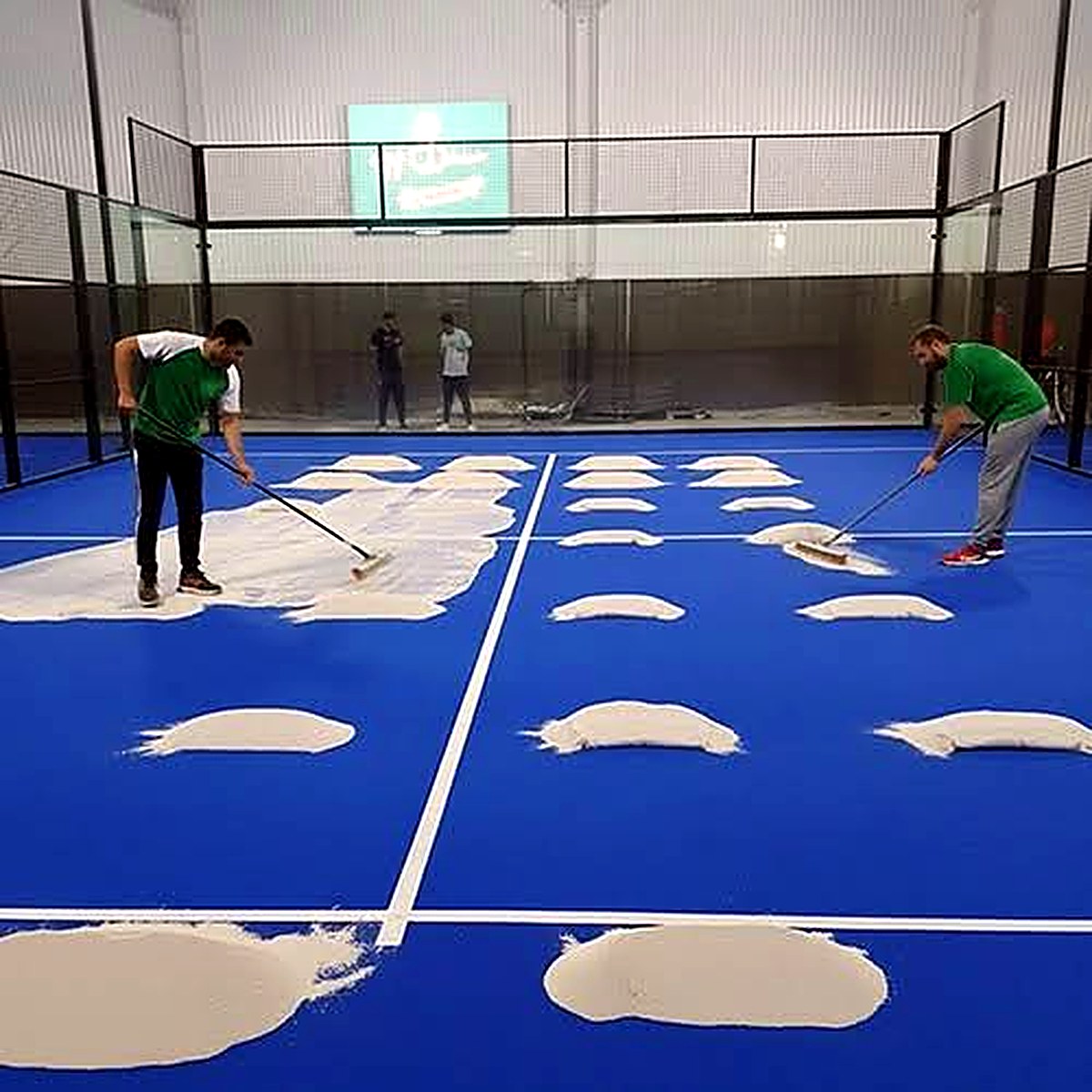

A fehér vonalakat a műfűből vágjuk ki és illesztjük be, nem festjük: így a vonal élettartama megegyezik a burkolatéval. Ezután következik a töltőanyag egyenletes beszórása és bekefélése, amely a szálakat függőlegesen tartja, és biztosítja a szabványos labdapattanást. A műfű fektetése 1-2 munkanap, de a pihentetés miatt a teljes szakasz 3-4 napot vesz igénybe.
6. lépés: Világítás, háló és kiegészítők
A világítás 4 oszlopon elhelyezett LED fényvetőkből áll, amelyek a pálya oldalfalainál állnak, 6 méteres magasságban. Hobbi használatra 300 lux, verseny- és TV-közvetítéshez 500 lux egyenletes megvilágítás az elvárás; a fényvetők dőlésszögét úgy állítjuk be, hogy a hátfalnál játszó játékost ne vakítsa. A bekötés érintésvédelmi jegyzőkönyvvel zárul.
A háló 10 méter hosszú, középen 88 cm, az oszlopoknál 92 cm magas. Ezen felül kerülnek fel a kiegészítők: eredményjelző, kamerarendszer, QR-kódos ütőszekrény, labdaautomata, beléptető rendszer. Ha SMART 24/7 klubot épít, ezek a telepítés részei, és a világításvezérléssel együtt a foglalási rendszerhez kapcsolódnak.
7. lépés: Átadás, karbantartás és garancia
Az átadás előtt minden csavarkötést nyomatékkulccsal ellenőrzünk, az üvegpaneleket sérülésmentességre vizsgáljuk, a világítást luxmérővel bemérjük, a műfüvet pedig labdapattanás-teszttel ellenőrizzük. Az átadás-átvételi jegyzőkönyv rögzíti a műszaki paramétereket, és ekkor indul az 5 év garancia a szerkezetre.
- Műfű: 2-4 hetente kefélés, évente a töltőanyag pótlása, kültéren lombtalanítás ősszel.
- Üveg: rendszeres tisztítás, évente a rögzítések nyomatékának ellenőrzése.
- Acél: évente szemrevételezés, a porszórás sérüléseinek javítása.
- Világítás: a LED fényvetők élettartama 50 000 óra felett van, karbantartást gyakorlatilag nem igényelnek.
Mennyi ideig tart egy padel pálya építése?
2-4 hét
előkészítés, engedélyek, felmérés
3-4 hét
alapozás a kötési idővel együtt
1 hét
szerkezet, üveg, műfű, világítás
~2 hónap
teljes átfutás készletről szállított pályával
A valóságban a leghosszabb tétel sokszor nem a munka, hanem a várakozás: a gyártási idő. Európai gyártóktól rendelt pálya 6-9 hónap alatt érkezik meg. Ezért tartunk pályákat készleten: így a teljes folyamat, az első felméréstől az első meccsig, körülbelül 2 hónap alatt lezajlik, a szerkezet szerelése pedig egyetlen hét.
Gyakori kérdések
Mekkora hely kell egy padel pályához?
A játéktér 20 × 10 méter, a szerkezettel és a biztonsági sávval együtt minimum 21 × 11 méter alapterület szükséges. Fedett térben a belmagasság legalább 6, ideálisan 7-8 méter.
Milyen alap kell a padel pálya alá?
Vasalt betonlemez 15-20 cm vastagságban, tömörített ágyazaton, ±3 mm/3 m síktűréssel és vízelvezetéssel. Meglévő, megfelelő minőségű betonfelület is alkalmas lehet.
Mennyi idő alatt készül el egy padel pálya?
Készletről szállított pályával az előkészítéstől az átadásig körülbelül 2 hónap. Ebből maga a szerkezet szerelése, az üvegezés és a műfű fektetése nagyjából egy hét.
